飞灰填埋场的系统结构防渗


.什么是飞灰?

垃圾在焚烧过程中大部分转化为底灰,少量细小颗粒进入烟气,在烟气处理系统中,与投加的各种药剂一起得到捕集。在法规要求上,根据《国家危险废物名录(2021)》飞灰属于HW18(焚烧处置残渣),包括生活垃圾焚烧飞灰、危险废物焚烧、热解等处置过程中产生的底渣、飞灰,属于危险废物。




垃圾焚烧飞灰的产量约为500万吨/年,含有大量重金属和二噁英类污染物,按重金属1%二噁英2ng-TEQ/g计,每年富集5万吨重金属和10kg二噁英,其安全管理必须引起足够的视。目前国内的飞灰处置主要有飞灰螯合稳定化—卫生填埋、水泥窑协同处置、熔融处理等。



.飞灰的去处?

生活垃圾焚烧飞灰可送有危险废物经营许可资质单位处置,经过螯合固化处理后符合《生活垃圾填埋场污染控制标准》(GB16889-2008)6.3条要求后送生活垃圾填埋场填埋,或通过水泥窑协同处置。

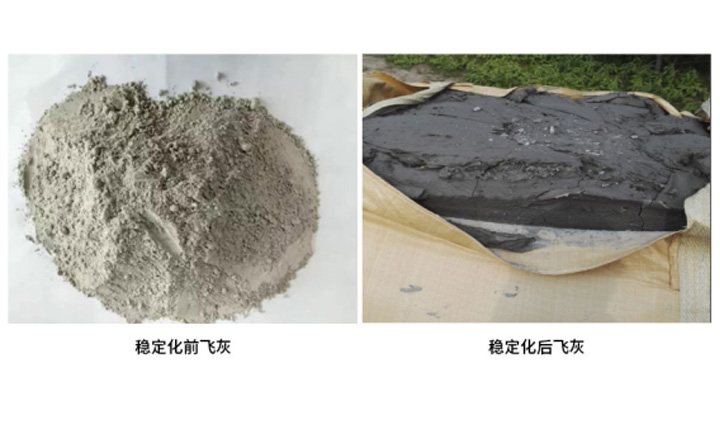

在垃圾处理未来的发展趋势将以焚烧处理为主,飞灰的产生量也将越来越大,综合考虑成本因素及技术因素,飞灰螯合稳定化—卫生填埋这一方式也将成为飞灰处理的主流,随着国内在未来对飞灰稳定化填埋处置制定相关的标准出台,可以预见未来的卫生垃圾填埋场将逐渐转型为专门的飞灰填埋场,专门填埋处置稳定化飞灰。  整合固化后的飞灰需采用吨袋包装,防止泄露及便于安全填埋,填埋方式采用吨袋堆砌进行。


.飞灰填埋场设施组成?

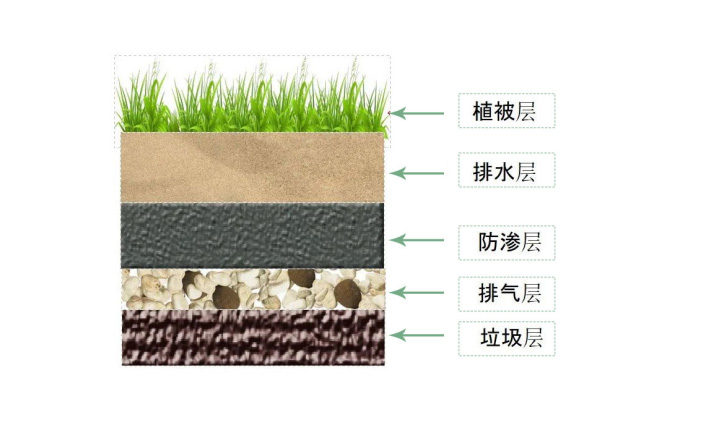

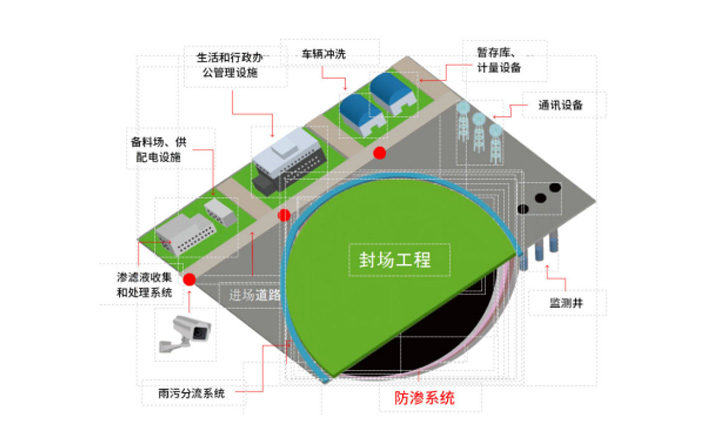

主体工程:计量设施,暂存库,地基处理与防渗系统,防洪、雨污分流及地下水导排系统,场区道路,垃圾坝,渗沥液收集和处理系统,填埋气体导排和处理(含可利用)系统,封场工程及监测井等。



辅助工程:进场道路,备料场,供配电,给排水设施,生活和行政办公管理设施,设备维修,消防和安全卫生设施,车辆冲洗、通信、监控等附属设施或设备,并宜设置应急设施(包括垃圾临时存放、紧急照明等设施。

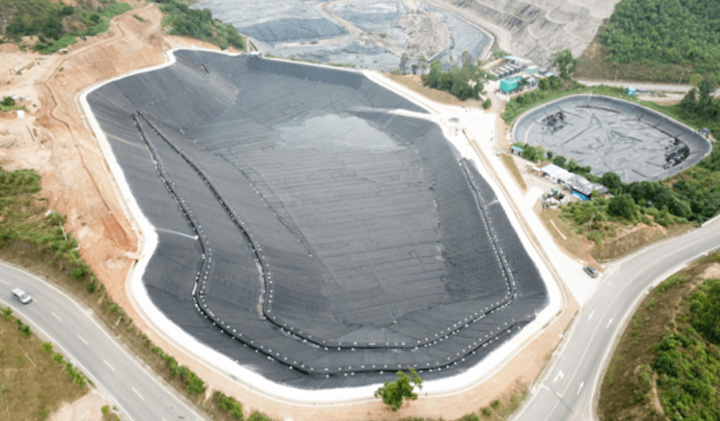

飞灰填埋场建设的重中之重是防渗系统的建设,飞灰区别于一般生活垃圾,对防渗要求更为严格,因此在防渗系统的设计上一般均采用双层人工衬里结构。




.飞灰填埋防渗要求?

《生活垃圾卫生填埋处理技术规范》(GB 50869-2013)中的防渗要求:

1、防渗系统应根据填埋场工程地质与水文地质条件进行选择 。当天然基础层饱和渗透系数小于1.0X10-7cm/s,且场底及四壁衬里厚度不小于2m 时,可采用天然黏土类衬里结构 。

2、天然黏土基础层进行人工改性压实后达到天然黏土衬里结构的等效防渗性能要求,可采用改性压实黏土类衬里作为防渗结构。

 3、人工合成衬里的防渗系统应采用复合衬里防渗结构,位于地下水贫乏地区的防渗系统也可采用单层衬里防渗结构 。在特殊地质及环境要求较高的地区,应采用双层衬里防渗结构

4、考虑到飞灰填埋场填埋物为稳定化飞灰,如发生渗漏将对生态环境造成重大影响,因此在设计上防渗系统主要采用双层衬里防渗结构。

5、飞灰填埋场建设的重中之重是防渗系统的建设,飞灰区别于一般生活垃圾,对防渗要求更为严格,因此在防渗系统的设计上一般均采用双层人工衬里结构。

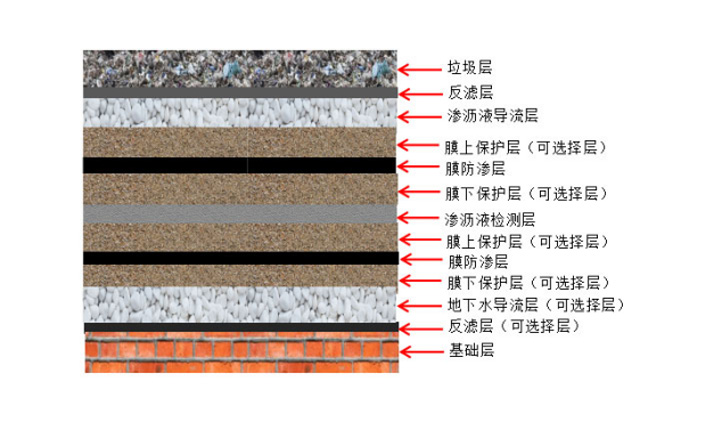

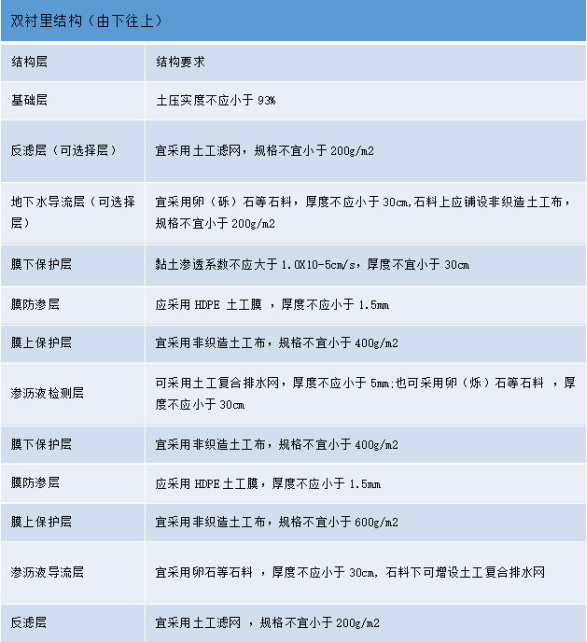

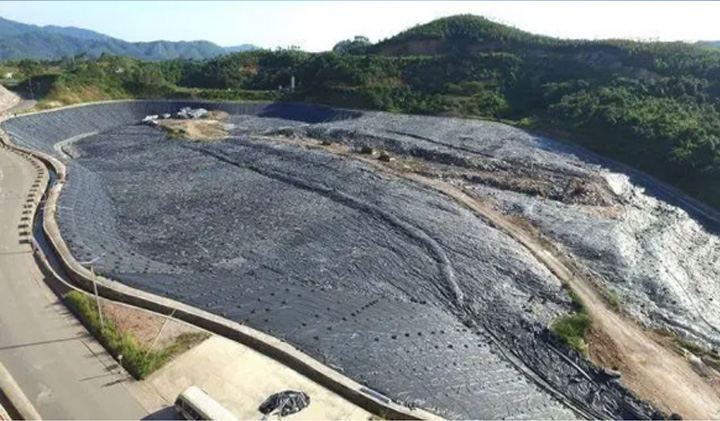

.填埋场防渗系统结构








.HDPE膜施工要点

防渗系统施工最为关键的分项工程即HDPE膜施工,施工质量的好坏直接关系到填埋场防渗系统的防渗质量,贵州中驰新材料于填埋场施工领域多年,总结了有关HDPE膜施工的要点经验,着重与大家分享一下。

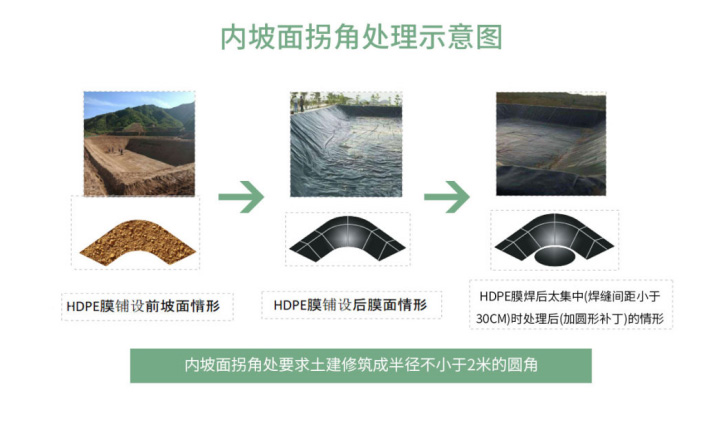

1.在边坡交汇处

HDPE土工膜的铺设、焊接属特殊情况;很多防渗工程都是由于在边坡交汇处的施工处理不当,造成工程隐患,对此我因地制宜采取相应处理措施,能使膜片更加紧密地与基底贴切在一起。这种情况的施工要点为:在拐弯等不规则范围内的膜片应裁成上宽下小的“倒梯形”,其宽窄比例操作人员根据现场的实际情况和边坡的具体尺寸精确计算。若该比例掌握不准,则会导致边坡上的膜面“起鼓”或“悬空”。





2.渠道的边坡与场底衔接

在渠道的边坡与场底衔接部位的坡脚处,同样需经特殊处理。这种情况下的施工要点为:把边坡上的HDPE膜顺着坡面铺设在距坡脚1.5m以外,再与场底的HDPE膜进行焊接处理。



3施工过程中

在整个施工过程中,取样后的修补部位及无法采用正常焊接施工的地方,需根据现场的实际情况制定因地制宜的施工细节,采用特殊工艺进行施工。如“T型”、“双T型”等焊缝的二次焊接属特殊部位焊接。



.防渗要求:

1、采用HDPE土工膜或LLDPE土工膜,厚度不应小于1mm,膜上敷设非织造土工布,规格不小于300g/m2;膜下敷设保护层。

2、采用黏土,黏土层的渗透系数不应大于1.0X10-7cm/s,厚度不应小于30cm。
