水库除险加固-复合土工膜的应用
日期:2023-5-10   点击:   来源:

水库除险加固-复合土工膜的应用


复合土工膜是一种理想的防渗材料,目前已广泛应用于渠道、堤防、人工景观湖、平原水库、病险库防渗加固和堆石
坝防渗等水利工程中。施工不当会导致土工合成材料功能不能完全发挥,精心施工是保证土工合成材料工程发挥良好

作用的重要基础。



复合土工膜防渗施工要点
测量定位:在进行土工膜铺摊之前需要进行测量定位作业,将铺摊两侧的边线进行测量放样,之后采用
拉线的方法在边线上进行定位,对需要铺摊的面积进行计算,并且对铺摊的边线进行严格的控制。
搬运:本工程主要采用的土工膜通常长50m、宽6m,在施工现场采用的搬运方法是人工抬运,主要是运
用钢管穿入卷芯中,将露在两侧的钢管上系上绳套进行抬运。在对土工膜搬运的过程中,严禁将外包装撕
裂,从而避免土工膜受到损坏。

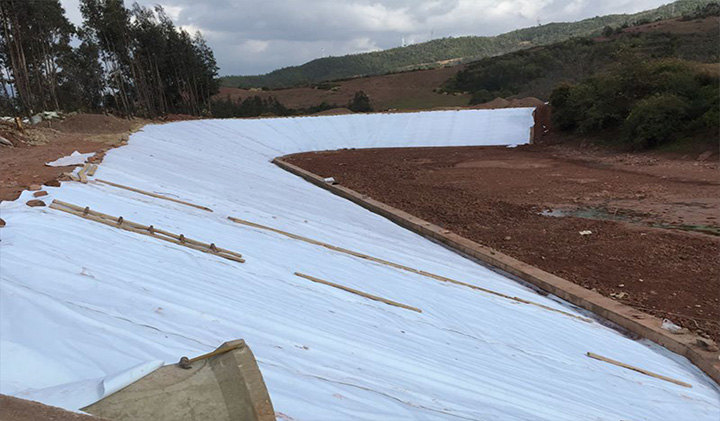

摊铺:复合土工膜摊铺分上游坝坡斜面与库底水平摊铺两部分。
上游坡面复合土工膜摊铺分两步:
第一步:与防浪墙墙基锚固部位的坡顶摊铺2m,并外露预留搭接边;
第二步:待防浪墙墙基部分浇筑完成,将待铺复合土工膜置于防浪墙墙基部位,上端与墙基部位预埋复
合土工膜搭接、对正,将上端采用砂袋压重固定,然后向下滚铺。滚铺时,应用绳套缓缓下放,禁止直
接滚下。库底水平摊铺时,先将一端同相邻块对接,砂袋压重固定,然后人工推动滚铺。

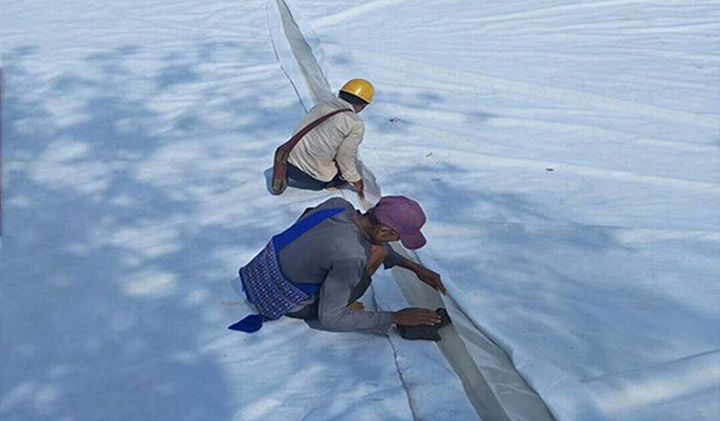

焊接:
①.试焊:在对土工膜进行正式的焊接之前,为了保证焊接质量满足焊接要求,必须对土工膜进行试焊。
用于试焊的样品的长度必须在1m或以上,需要根据试焊当日的温度以及环境进行综合考虑。通过对土
工膜的试焊,可以对正式焊接施工中的工作状态进行合理的调整,从而确定合理的焊接温度、速度以及
压力。试焊完成,在满足当日气温条件下检测样品质量合格后,方能进行大面积的焊接施工。若检测结
果达不到设计要求,重新试焊,直到检测结果满足要求。满足要求的试样焊接参数作为正式焊接的主要

依据,挤压熔焊接时也要进行试焊。



②.焊接前的准备工作:本工程对土工膜的焊接主要是运用热合焊机进行焊接。在进行土工膜焊接之前,
需要首先铺好第一幅土工膜,之后将其需要焊接的边进行翻叠,翻叠的宽度大约为0.6m,将第二幅铺摊
在第一幅土工膜上,对两幅土工膜的焊接边缘走向进行调整,使得两幅土工膜搭接长度为0.1m。在焊接
之前需要使用比较干净的毛巾将土工膜上的杂物清理干净,保证土工膜表面的整洁。
③.双缝热合焊机焊接:做好土工膜之间搭接宽度的检查,土工膜焊接需要搭接的宽度为1cm。在焊接之
前,需要对土工膜的表面进行严格的清理,运用抹布将表面的灰尘、污物以及水分清理干净,保证膜面
的干燥以及清洁。

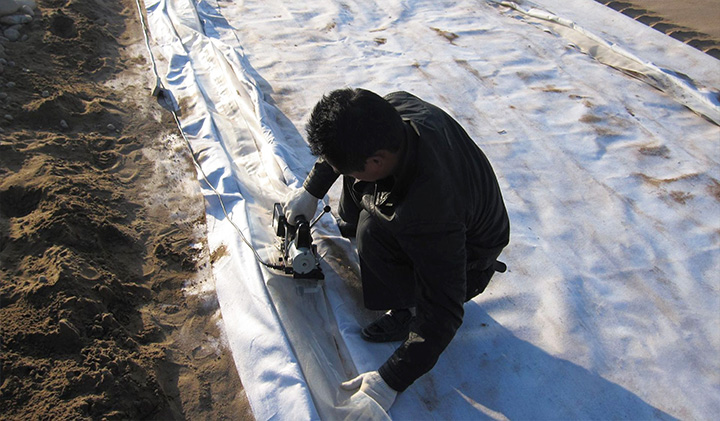

④.挤压熔焊机焊接:对于复合土工膜长直焊缝,主要是使用双缝热合焊机进行焊接。对于非长直焊缝以
及局部修补、加强处理等部位,采取热熔挤压焊接。焊接时将机头对正接缝,不得焊偏,不能允许滑焊、
跳焊。焊缝中心的厚度为垫衬厚度的2.5倍,且≥3mm。一条接缝不能连续焊完时,接茬部分已焊焊缝要
至少打毛50mm,然后进行搭焊。根据气温情况,对焊缝即时进行冷却处理。挤压熔焊作业因故中断时,
必须慢慢减少焊条挤出量,不可突然中断焊接,重新施工时应从中断处进行打毛后再焊接。
T字接头处理:土工膜之间的连接严禁出现“十”接头的现象,如果是多幅土工膜之间的连接应该采用“T”字
型接头。在施工过程中,两个相邻土工膜之间的纵向缝主要是采用热楔式焊机焊接,其施工要点如下:外
贴PE膜与下部PE膜环行接触部位保持洁净、干燥;外贴PE膜必须覆盖相邻三条纵横向直焊缝预留部位,
其尺寸还需小于检测真空罩直径;与T型接头相邻部位三个气道需热风枪进行封闭;T型接头施工完成需采
用真空负压法检测其渗透性。


复合土工膜施工质量控制
复合土工膜施工质量控制包括进场原材料质量控制、施工操作过程控制、施工完质量检测。
原材料质量控制:进场的复合土工膜必须有厂家提供的合格证书,性能及特性指标和使用说明书。
施工操作过程控制:复合土工膜铺设前编好施工组织设计,说明铺设方法和技术措施,经批准后方使用,做
到随铺随压,复合土工膜铺设要与保护层铺设相协调。拼接中复合土工膜焊缝质量是拼接关键,施工中尤其
要加强接缝检测。复合土工膜上下部锚固是重要的环节,严格按施工图纸并经监理验收后施工。
施工完质量检测:主要是抽样检测,施工每约1000m2取一试件,做拉伸强度试验,要求强度不低于母材的80%,
且试样断裂不得在接缝处,否则接缝质量不合格。现场抽取焊缝试样,作拉伸强度试验,经检测合格率100%,

焊缝质量合格。


中驰复合土工膜在水库除险加固
防渗工程中的应用案例
